Bouwupdate januari 2026

Wij wensen iedereen een gelukkig nieuw jaar. Ook dit jaar zijn we vol energie weer gestart op de bouwplaats. De afgelopen periode is het volgende uitgevoerd:

  • Er is hard gewerkt aan de funderingen en de -2 keldervloer. Op 11 december is deze vloer succesvol gestort en afgewerkt. Dank aan iedereen voor het begrip tijdens deze grote operatie. We delen hierbij enkele foto’s van de werkzaamheden, waaronder de lange rij betonwagens voor de bouw van het nieuwe Hotel Chicago, naast Hotel New York (zie ook onze vorige update).
  • Na het storten heeft de vloer voldoende tijd gekregen om uit te harden. Inmiddels is gestart met het verwijderen van de eerste stempelbuizen.
  • Er is een begin gemaakt met de opbouw van de eerste van twee torenkranen.

Planning voor de komende periode:

  • Het verwijderen van de stempelbuizen van het onderste stempelraam, zodat gestart kan worden met het bouwen van de betonwanden en kolommen op de -2 keldervloer.
  • Het afronden van de opbouw van torenkraan 1.

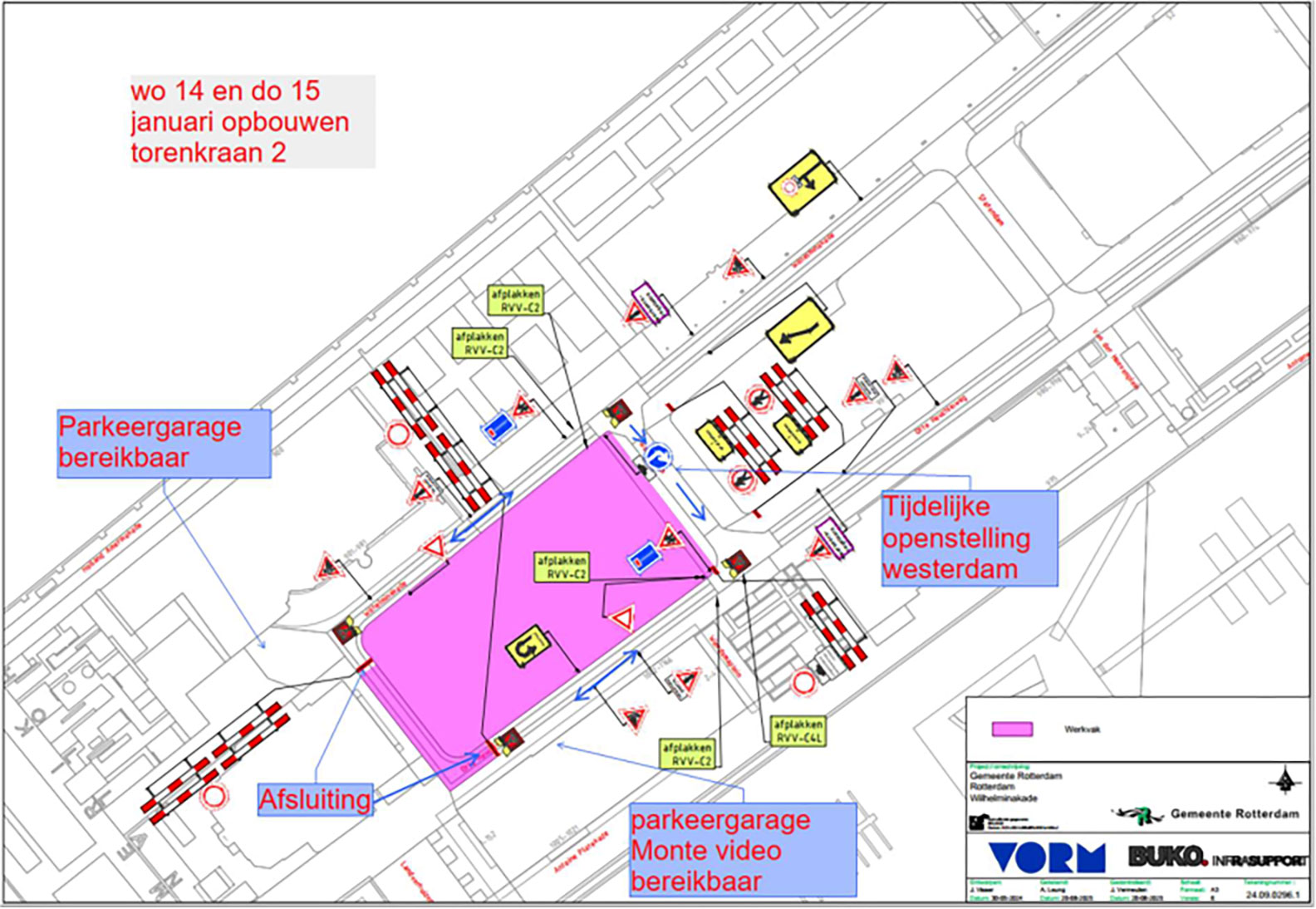

  • De opbouw van torenkraan 2 op 14 en 15 januari. Dit is afhankelijk van het weer; bij slecht weer kan dit worden uitgesteld. Tijdens deze werkzaamheden wordt een deel van de weg tijdelijk afgesloten. In overleg blijft de parkeergarage bereikbaar en verkeersregelaars zijn aanwezig om alles in goede banen te leiden.
